現場ブログ

blog

2021/03/18

明石市鳥羽 M様邸

家事にかかる時間が大幅短縮できるコンパクトなお家

水周りに全く無駄のない間取りで、家事の時間がとても短縮されます。

リビングにはゆるく仕切れるフリースペースがあり、お子様の遊び場として使えて、急な来客の時などには隠せて便利です。

現場ブログ一覧

  • 2020/11/24

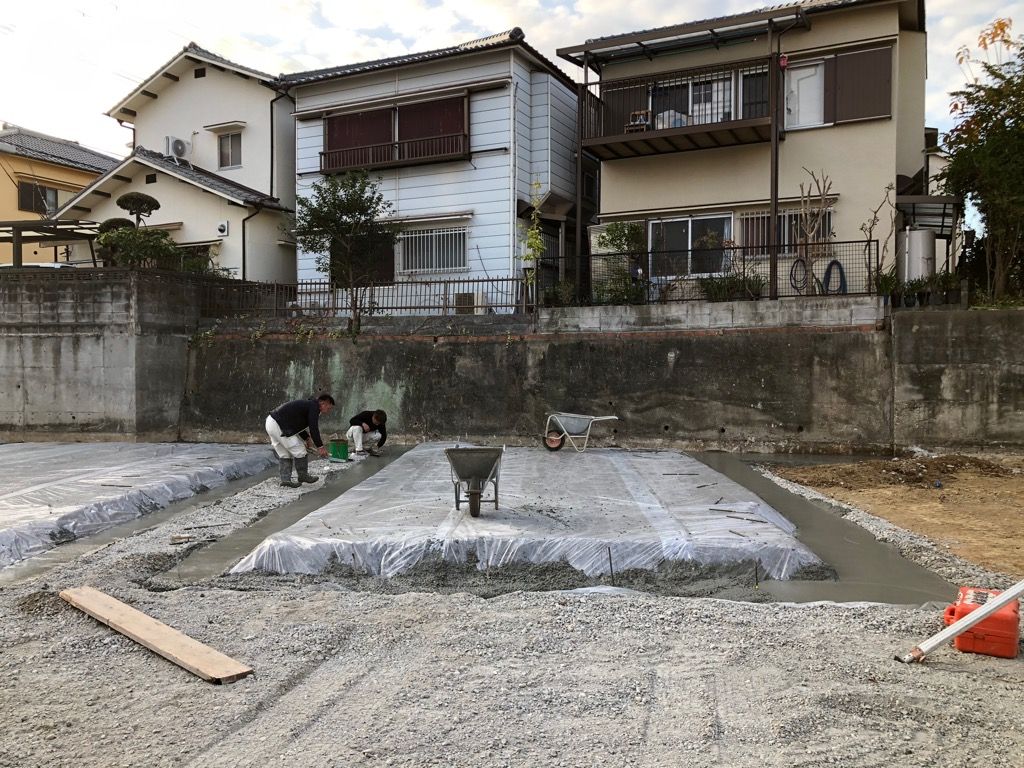

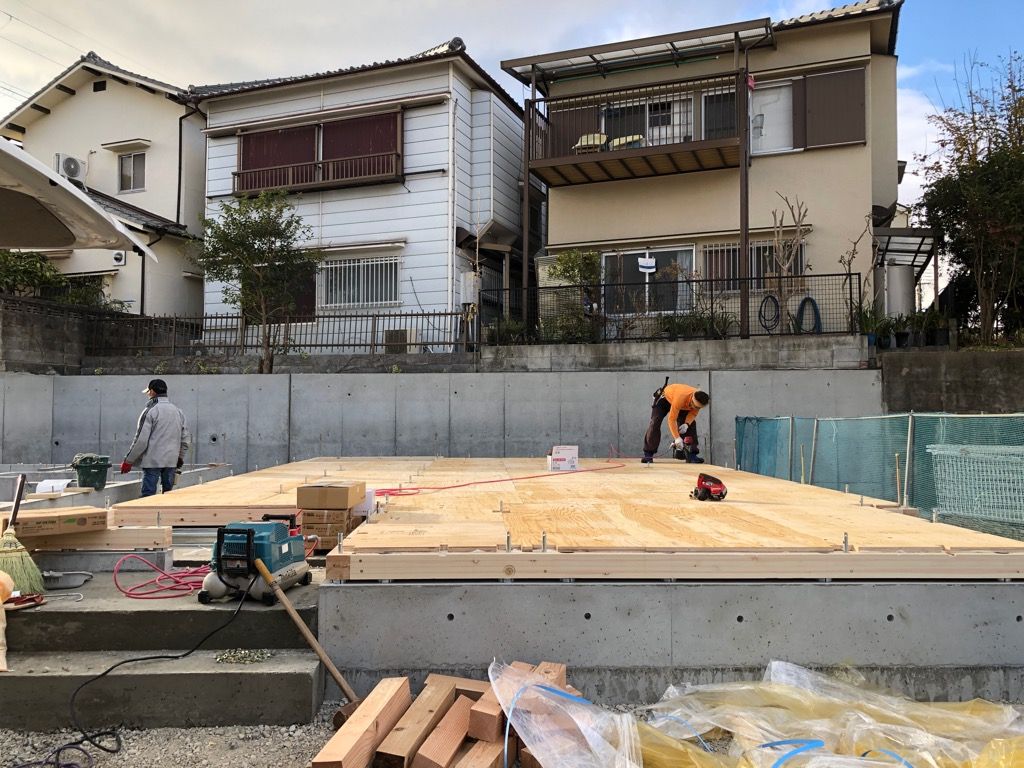

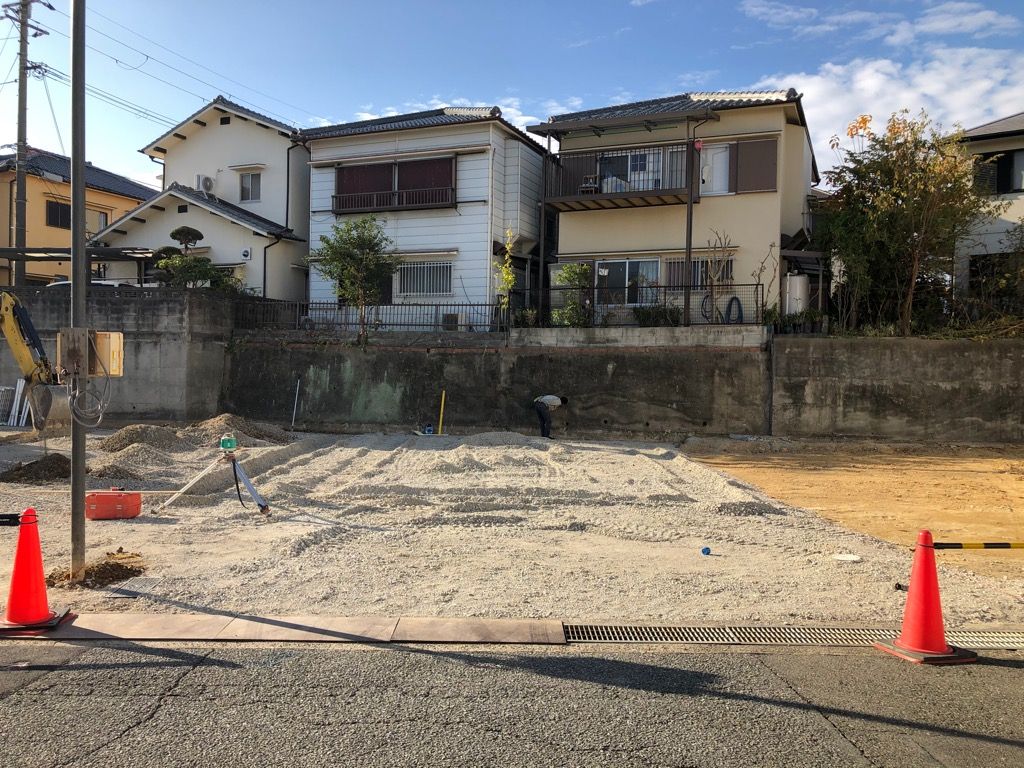

    基礎着工

    基礎工事が始まりました。 今回3つのお家がほぼ同時に始まりますので、現場は大変なにぎわいです。
  • 2020/11/25

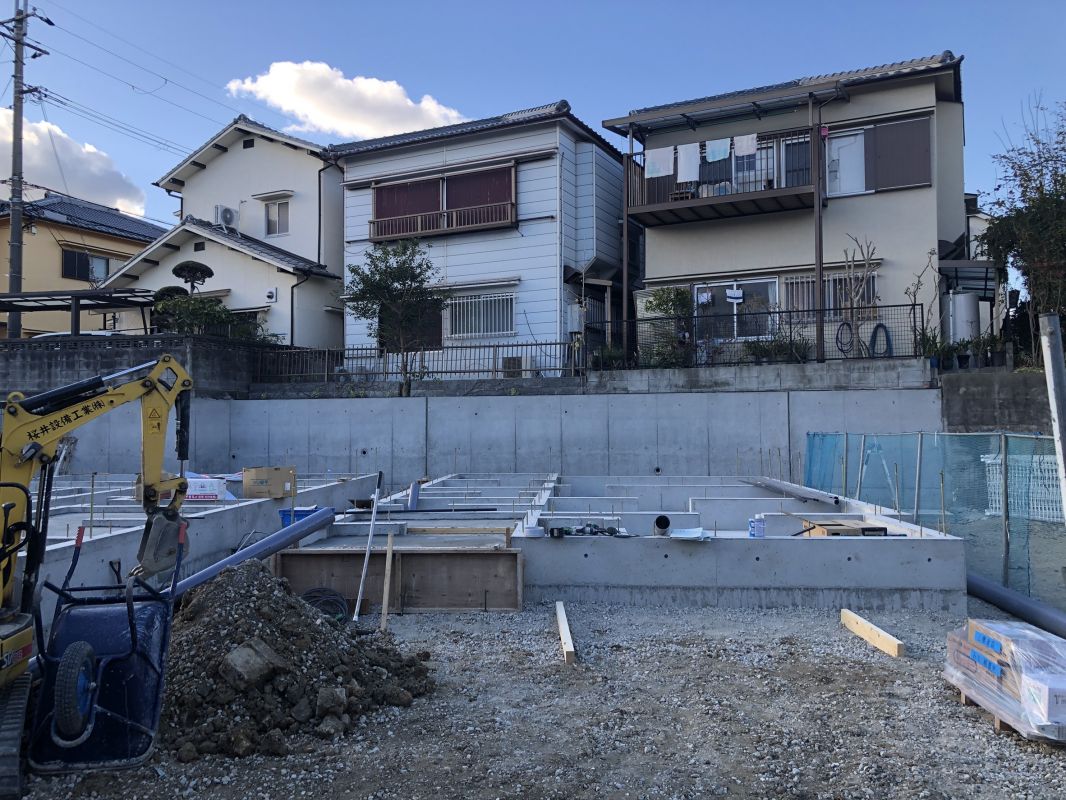

    基礎工事①

    基礎となる部分の形が作られました。 しっかりと転圧したあとは、下からの湿気が上がってこないようにシートが張られています。
  • 2020/11/30

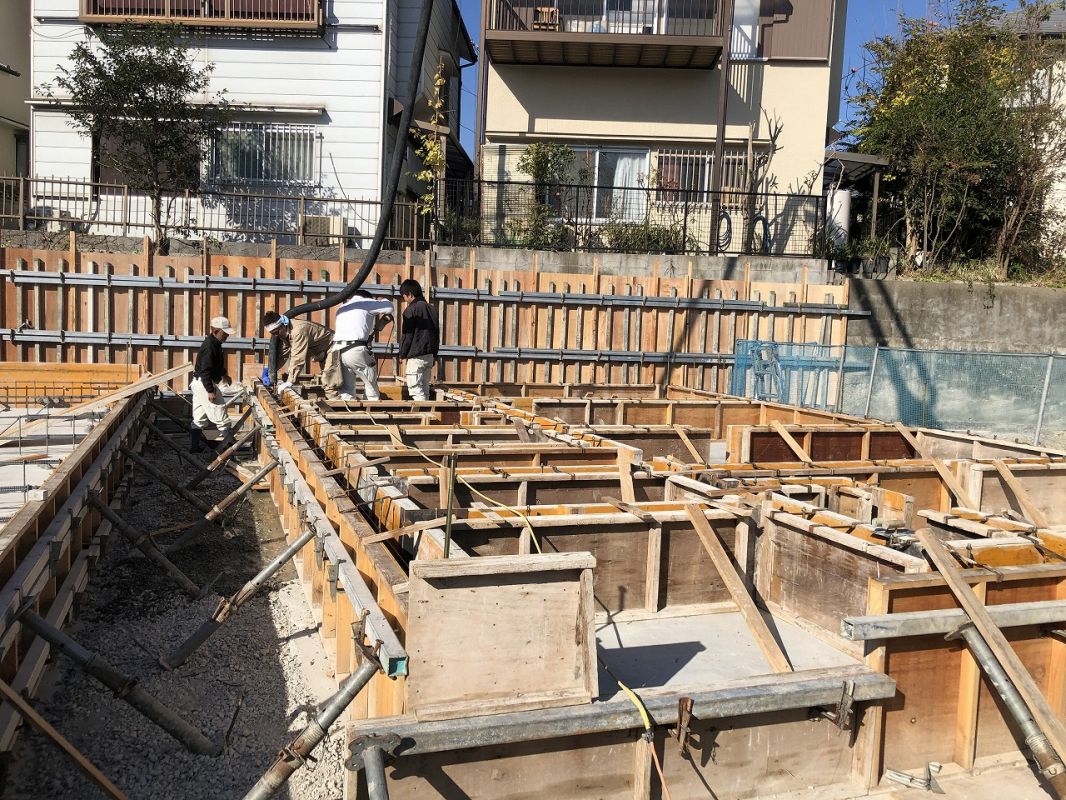

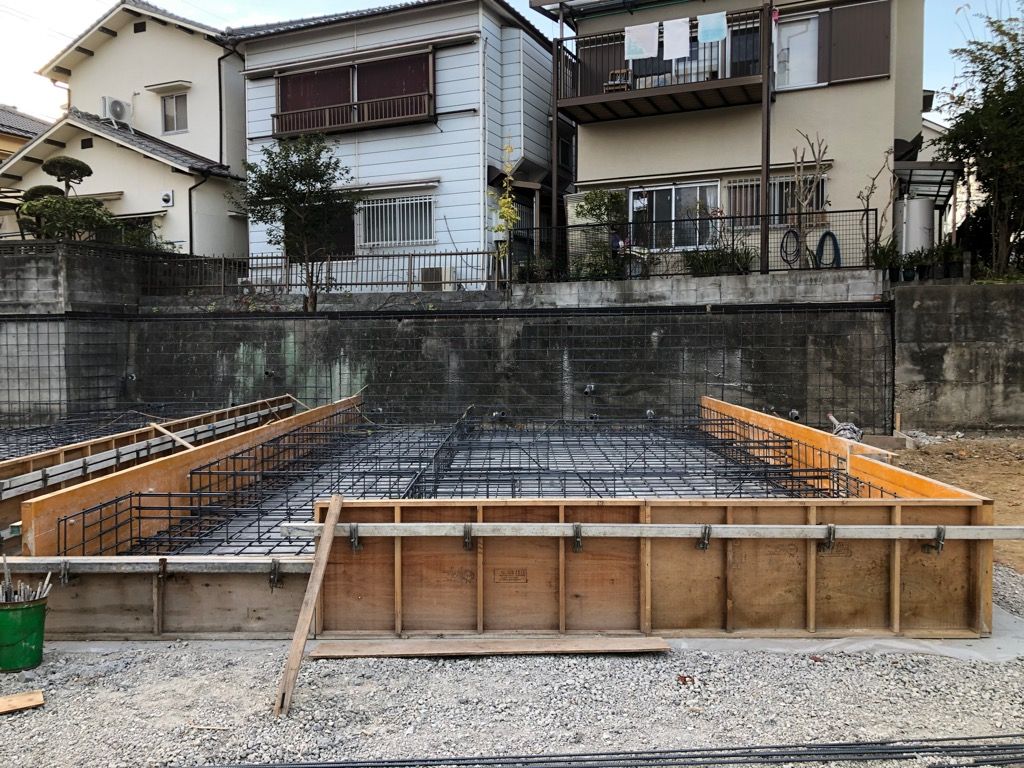

    基礎工事② 鉄筋工事

    基礎の骨組みとなる、鉄筋の工事が行われました。 マス目に組んでいくこの工事を配筋といいます。
  • 2020/12/02

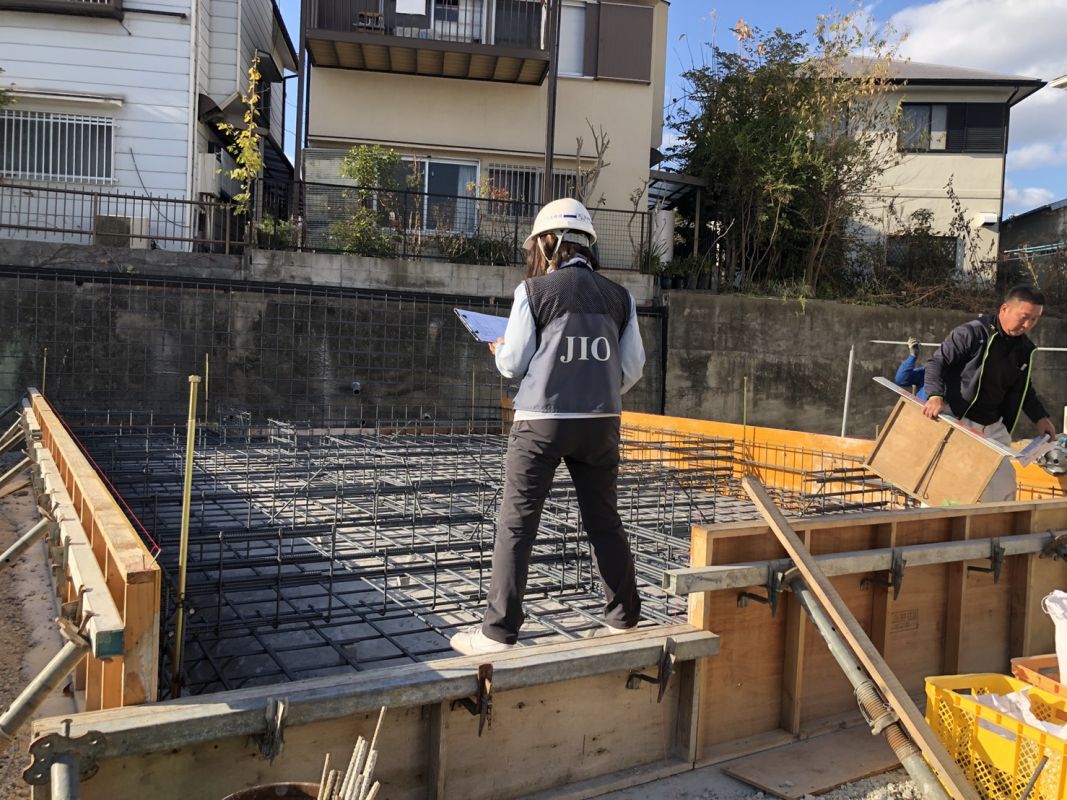

    配筋検査

    鉄筋工事が終わったので、第三者機関JIO(ジオ)による配筋検査が行われました。 これは図面通りにきちんと鉄筋が組まれているかの検査です。 お家の骨組みとなるので、とても厳しくチェックされます。 検査前には入念な社内チェックも行っていますので、何事もなく無事合格しました。
  • 2020/12/07

    基礎工事③

    配筋検査が終わり、立ち上がり部分の型枠が組まれました。 ここに、家の土台と基礎を連結するためのアンカーボルトが設置されています。 そして先日ここにコンクリートの打設が行われました。 このまましばらく養生期間となります。
  • 2020/12/16

    基礎完成

    コンクリートがしっかりと固まり、これで基礎の完成となります。 水道屋さんが来られて、床下と屋外の配管工事を行っています。 次はいよいよ大工さんの登場です。
  • 2020/12/18

    土台工事

    大工さん登場です! 1階の床に断熱材を入れ、床の下地まで工事をします。 家の土台と1階の床となる部分を基礎に連結するこの工事のことを、土台敷(どだいじき)と言います。 いよいよ次は上棟です。
  • 2020/12/22

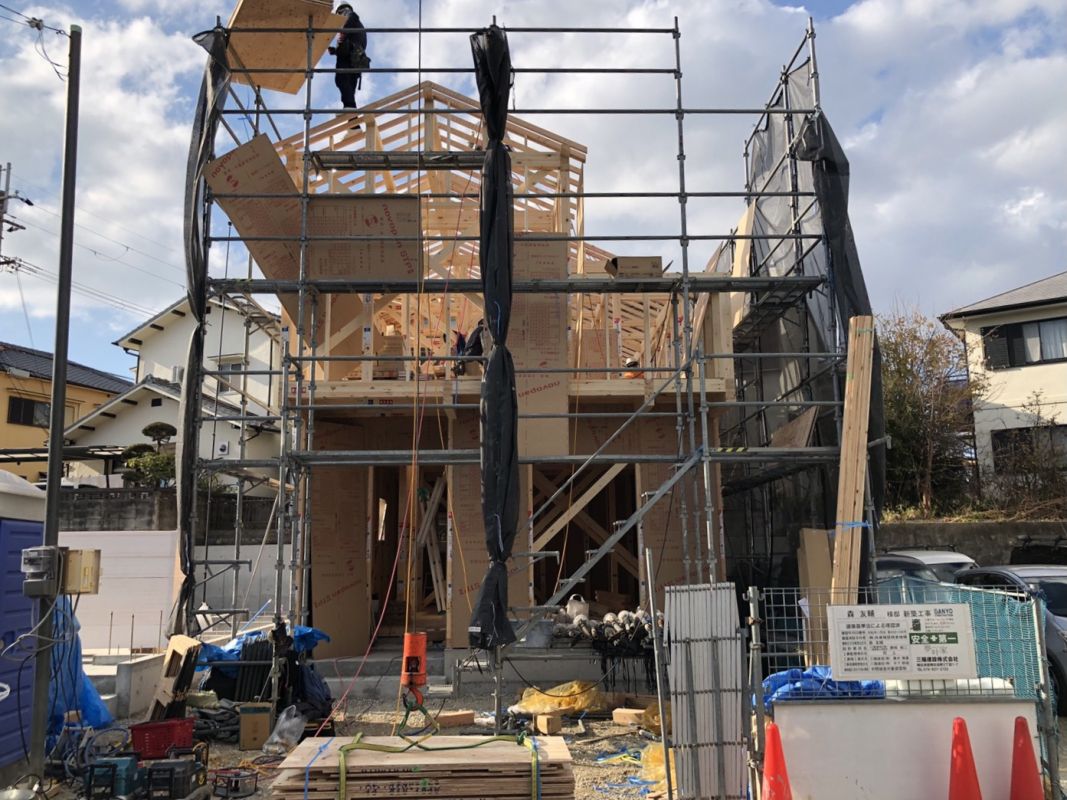

    祝☆上棟!

    前日に足場が組まれ、晴天の中上棟工事が行われました。 早朝から始まり、夕方にはすっかりお家の形ができあがります。 お施主様も見守る中、無事に終えることができました。
  • 2020/12/25

    中間検査

    上棟から数日が経ち、大工さんによる工事が順調に進んでいます。 第三者機関JIO(ジオ)による構造検査が行われ、無事に合格しました。
  • 2020/12/25

    構造検査

    構造検査と同じ日に、役所による中間検査が行われました。 こちらも職人さんによる丁寧なお仕事のおかげで、何事もなく無事に合格しました。
  • 2020/12/26

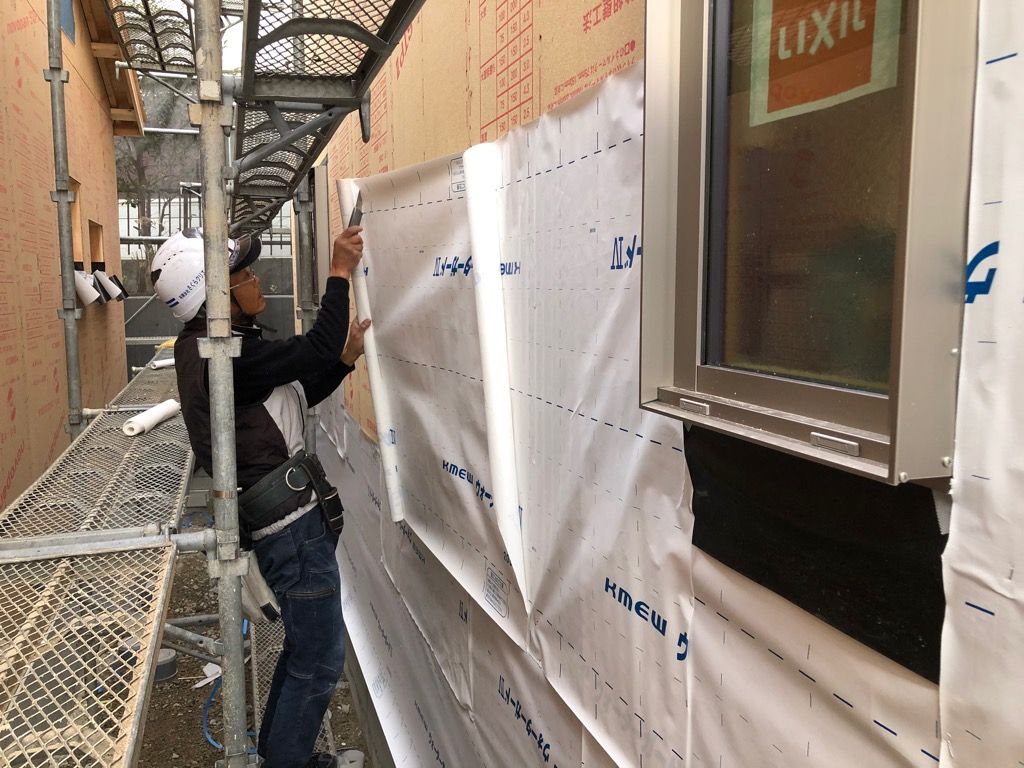

    防水透湿シートの施工

    家中ぐるっと防水透湿シートの施工を行っています。 これにより、壁からの雨の侵入を防ぐことができるようになりました。 屋根の工事も終ったので、これで雨の心配がなくなりました。
  • 2020/12/29

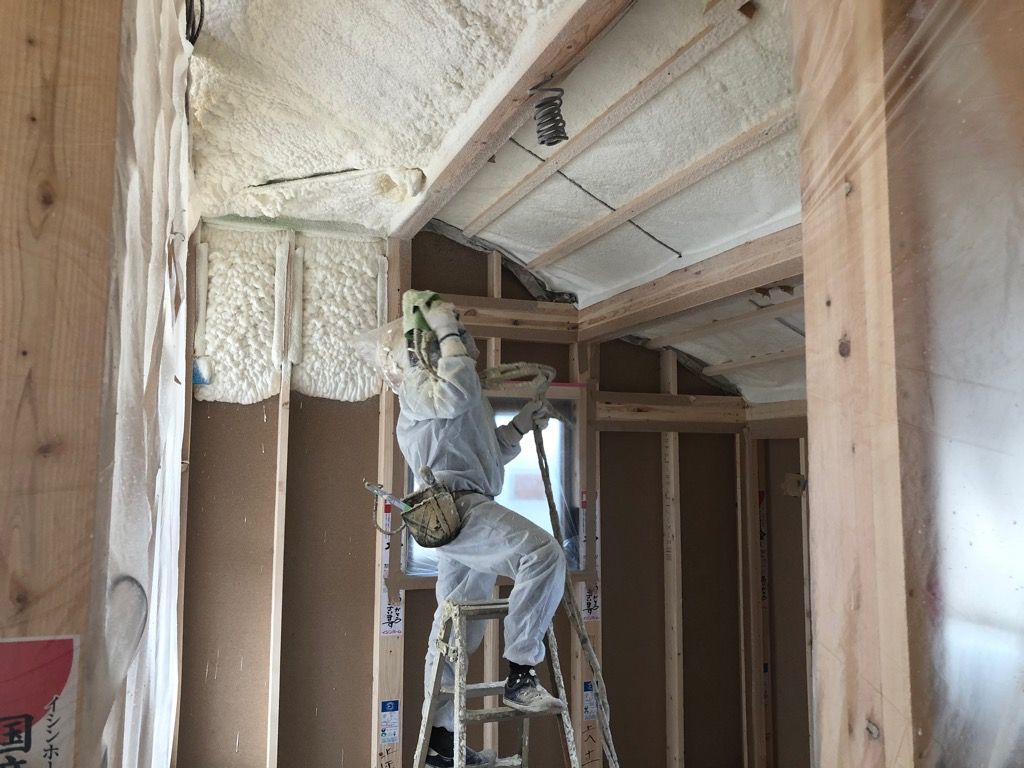

    断熱材の吹付

    年内最後の工事である、断熱材の吹付が行われました。 現場施工のこの断熱材は、柱と柱の間を隙間なくもこもこに施工されます。

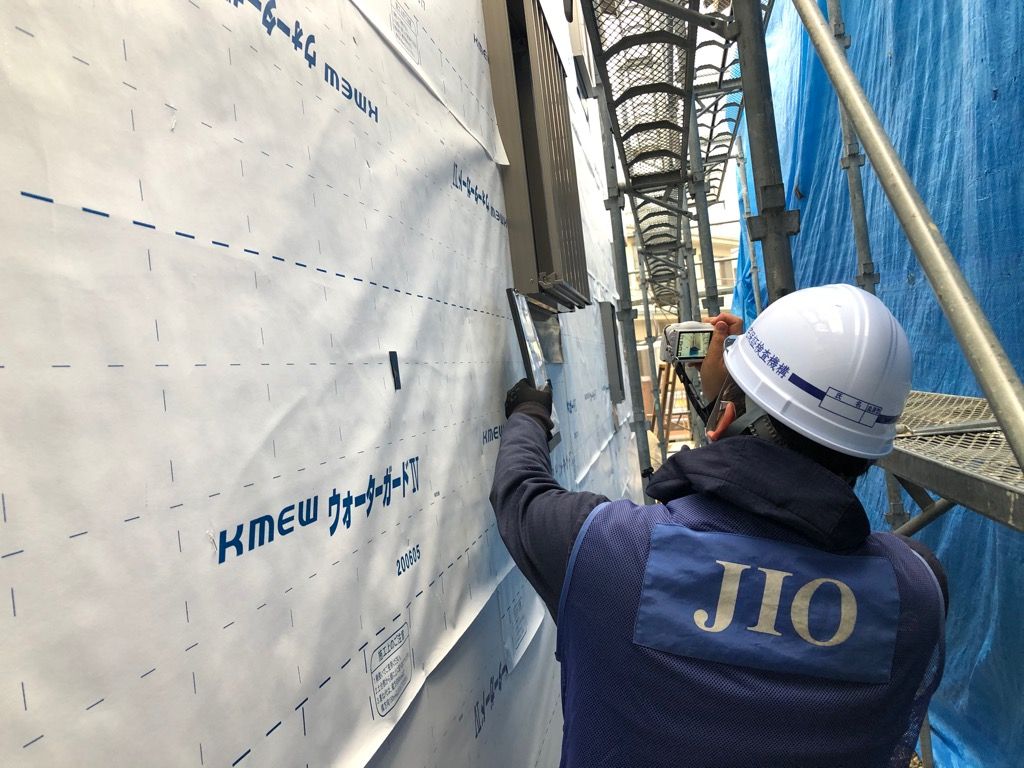

  • 2021/01/07

    外装下地検査

    あけましておめでとうございます。 年が明け、工事も順調に始まっています。 第三者機関JIOによる外装下地検査が行われました。 これは防水のチェックです。 とても大事な検査なので、毎回念入りにチェックされますが、無事合格しました。
  • 2021/01/09

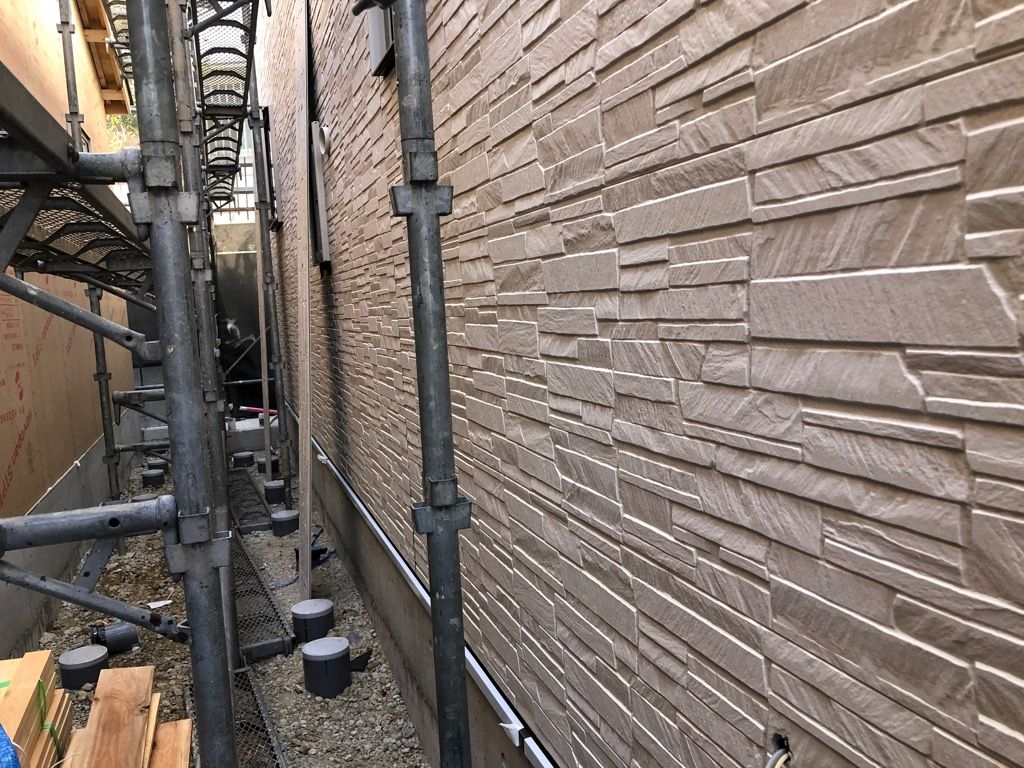

    サイディングの施工

    外装下地検査に無事合格したので、外壁(サイディング)の施工が始まりました。 内部も順調に大工さんの工事が進んでいます。
  • 2021/01/15

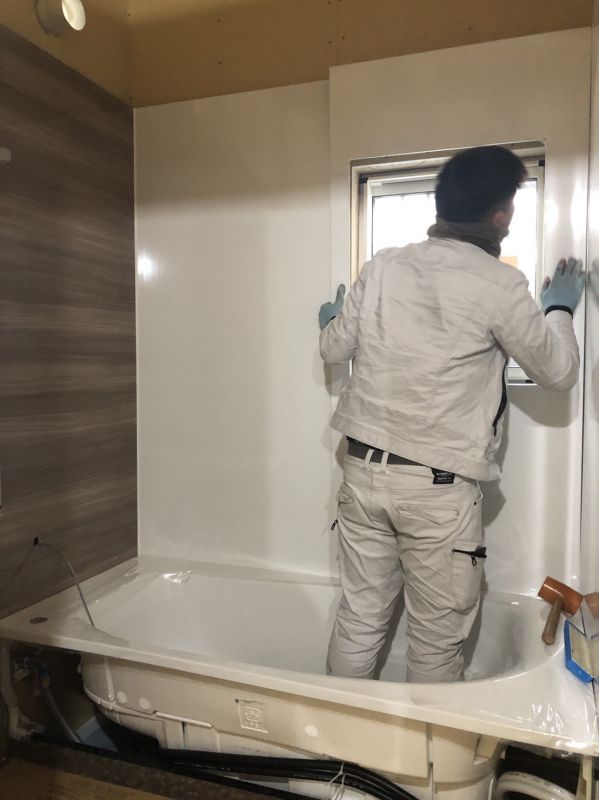

    システムバスの施工

    最初の設備機器であるお風呂が施工されました。 アクセントパネルがとてもおしゃれです。
  • 2021/01/18

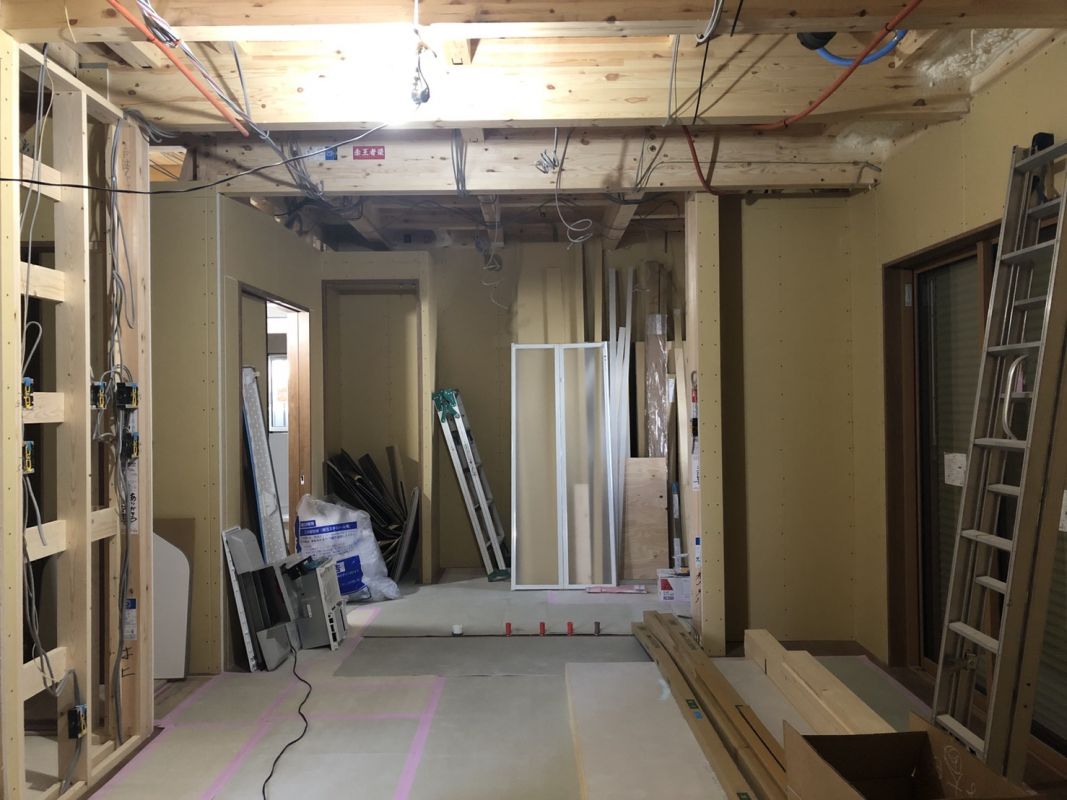

    大工さんの工事

    大工さんによる工事が順調に進んでいます。 フローリングの施工が終了し、現在壁にボードを張っています。
  • 2021/01/23

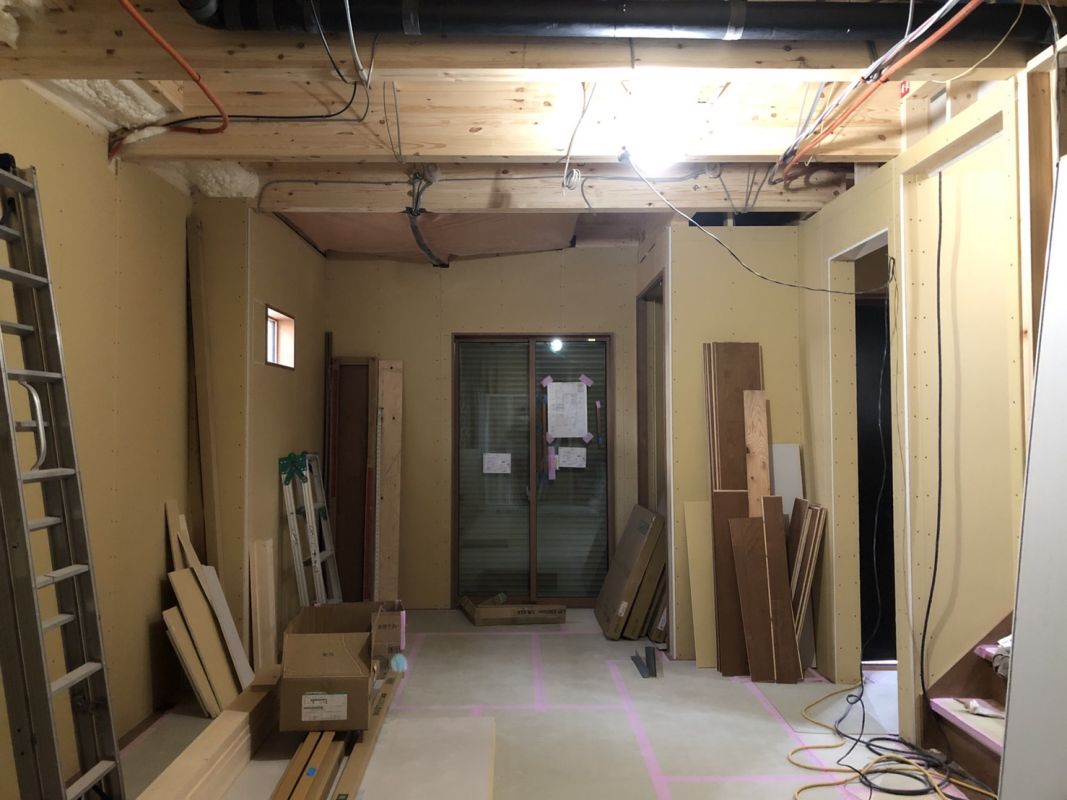

    大工工事②

    大工さんによる工事が順調に進み、壁や間仕切りができあがり、お部屋の形がかなりわかるようになってきました。
  • 2021/02/06

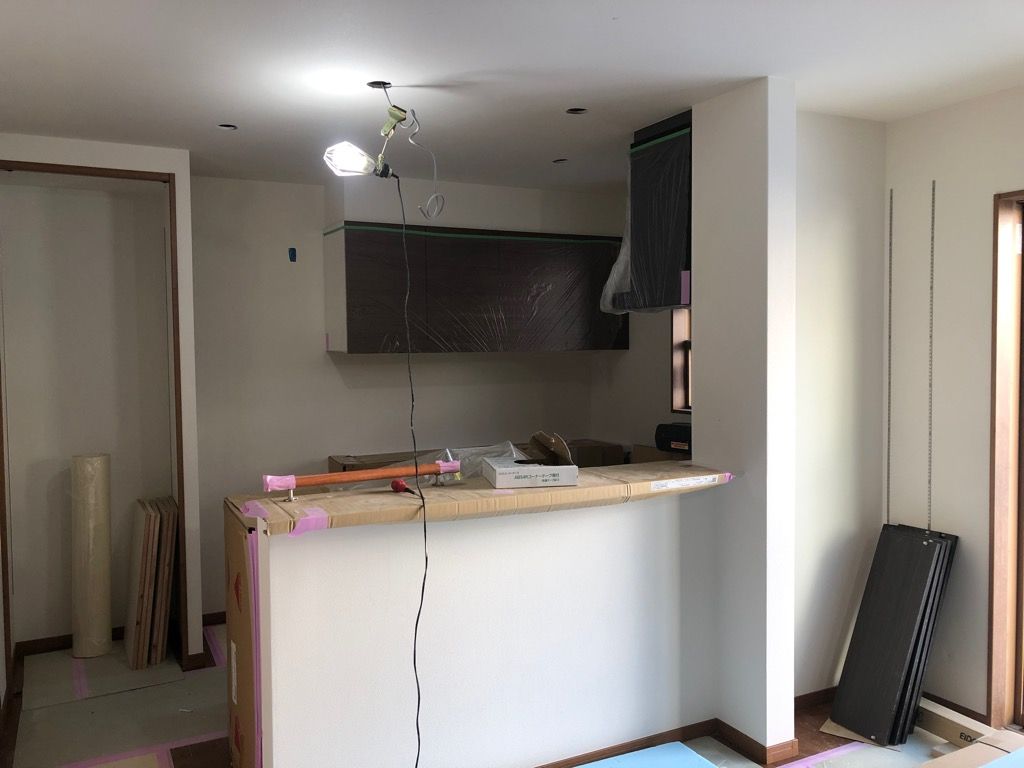

    キッチンの施工

    2番目の設備機器である、キッチンが設置されました。 もちろんカップボードも一緒です。 ここから内装の仕上げが進んでいきます。
  • 2021/02/08

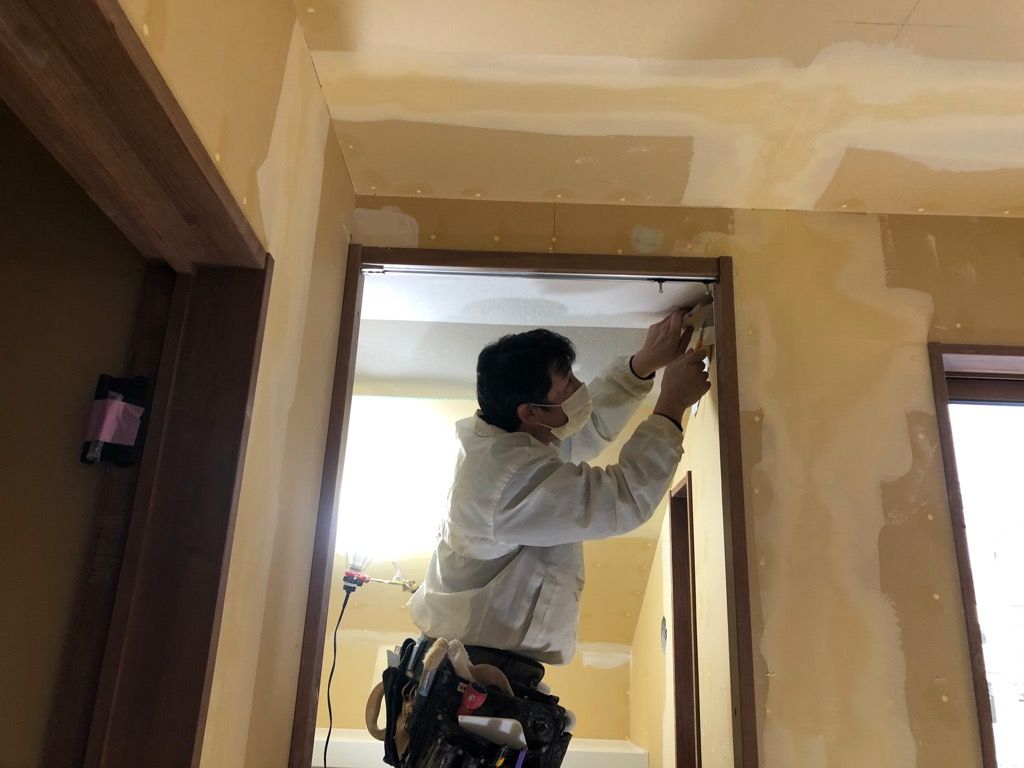

    クロス工事

    クロス工事が始まりました。 まずはクロスを貼る前の下地作りであるパテの作業からです。
  • 2021/02/08

    足場が外れました。

    足場が解体され、外観の登場です。 やわらかい印象の素敵なお家です!
  • 2021/02/12

    クロス工事まもなく終了

    クロス屋工事がどんどん進み、居室のクロス貼りもまもなく終わろうとしています。 白いクロスが貼られると、お部屋がぱっとキレイに明るくなりました。
  • 2021/02/13

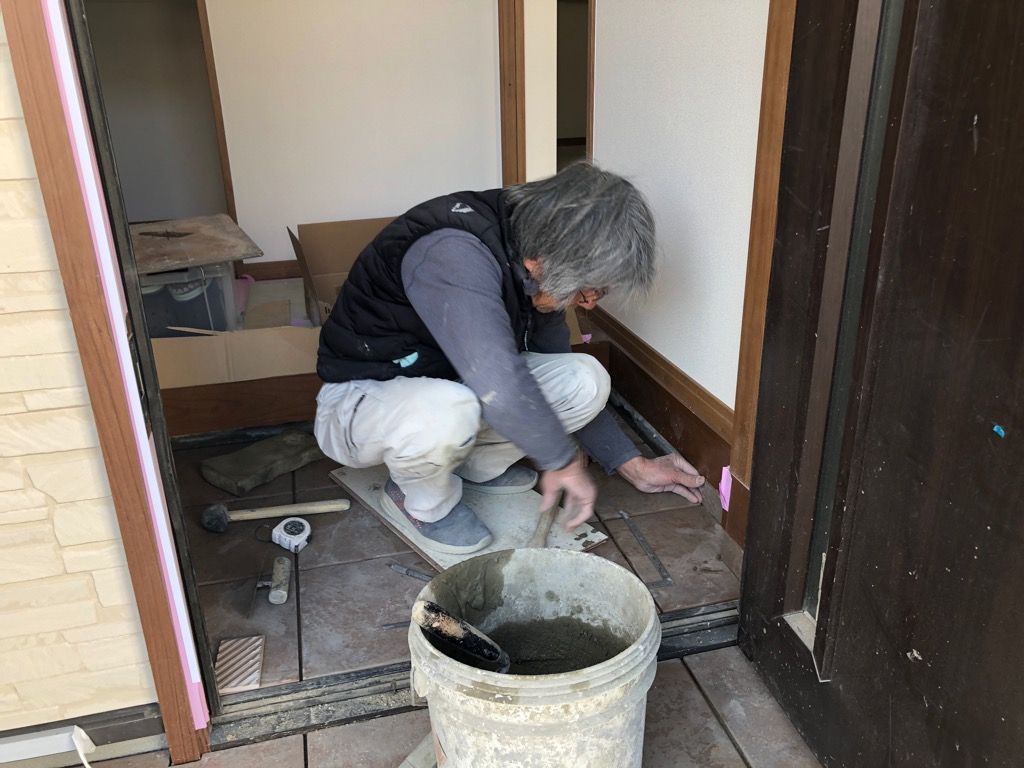

    仕上げの工事が始まりました。

    工事の方は、仕上げに向かって順調に進んでいます。 タイル屋さんが来られて、タイルを張る工事が始まりました。

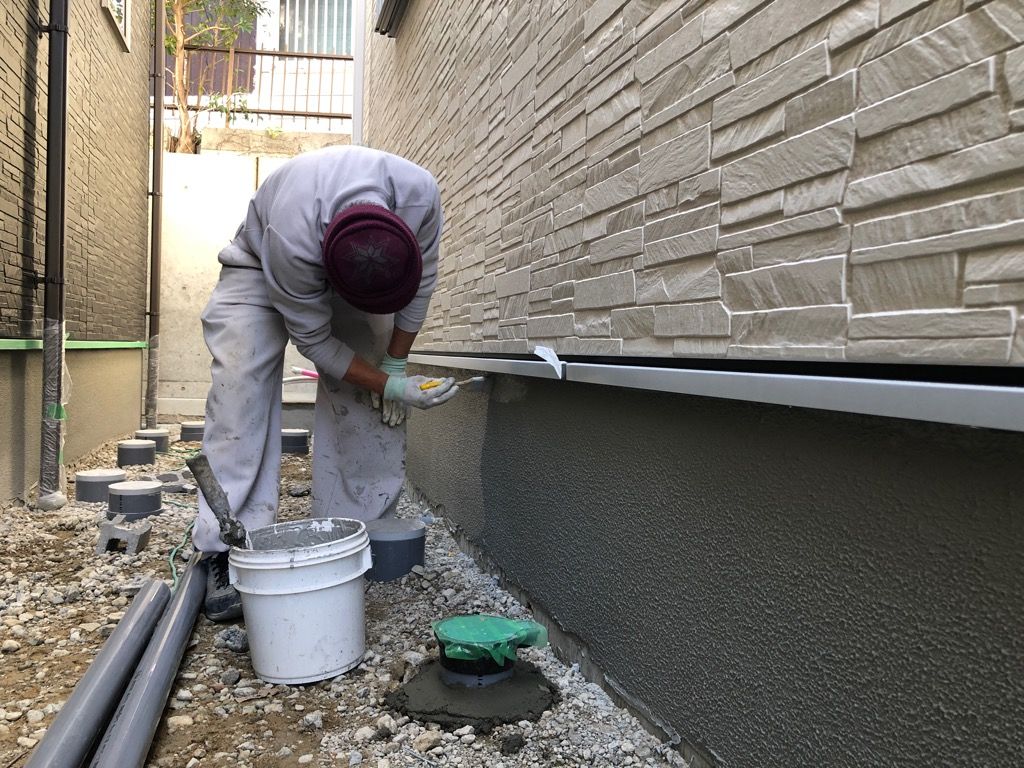

  • 2021/02/15

    基礎周りがきれいに。

    左官屋さんによる基礎の仕上げ工事が始まりました。 何日かにわたって、下塗り→仕上げ塗りと行われ、基礎がきれいに仕上がります。
  • 2021/02/20

    完了検査

    外構を残す工事が終了し、役所による完了検査が行われました。 無事に合格、これですべての検査に合格しました。 スタッフもほっと一安心です。
  • 2021/02/24

    外構工事

    外構工事が始まりました。 雨予報もあるので、コンクリートを打つのに天気予報と相談しながらとなります。
  • 2021/03/18

    外構工事が終わりました

    外構工事が終了し、これで全て工事が完了しました。 まもなくお引渡しです。
